หลังจากที่สืบเสาะ ลัดเลาะ ค้นหาข้อมูลเรื่องเตาเผาศพ
หลังจากที่สืบเสาะ ลัดเลาะ ค้นหาข้อมูลเรื่อง “เมรุ”
หลังจากที่เขียนแบบแล้ว แก้แบบอีก เขียนแล้ว แก้อีก กว่าครึ่งปี เมื่อวานนี้ (๒๔ สิงหาคม ๒๕๕๑) ก็ประเดิมวันแรกกับงาน “ภาคสนาม...”

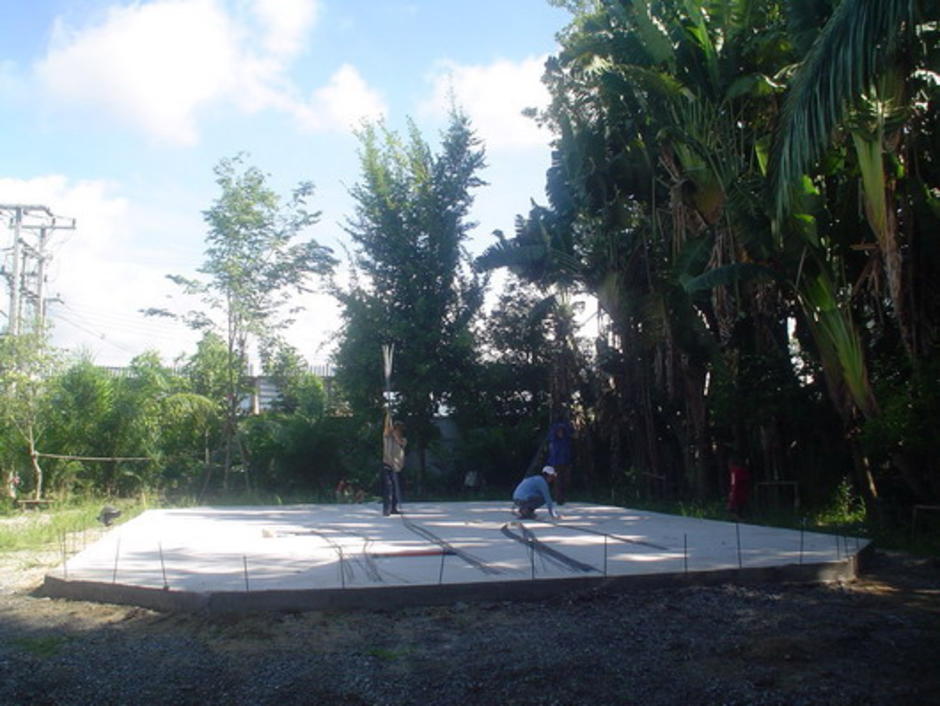

วันแรกที่ฉุกละหุก
กำหนดการเดิมที่สั่งของคือเหล็กเส้นที่จะใช้ทำคานและเสาไปนั้น ของจะมาถึงวันอาทิตย์และเริ่มทำงานในเช้าวันจันทร์

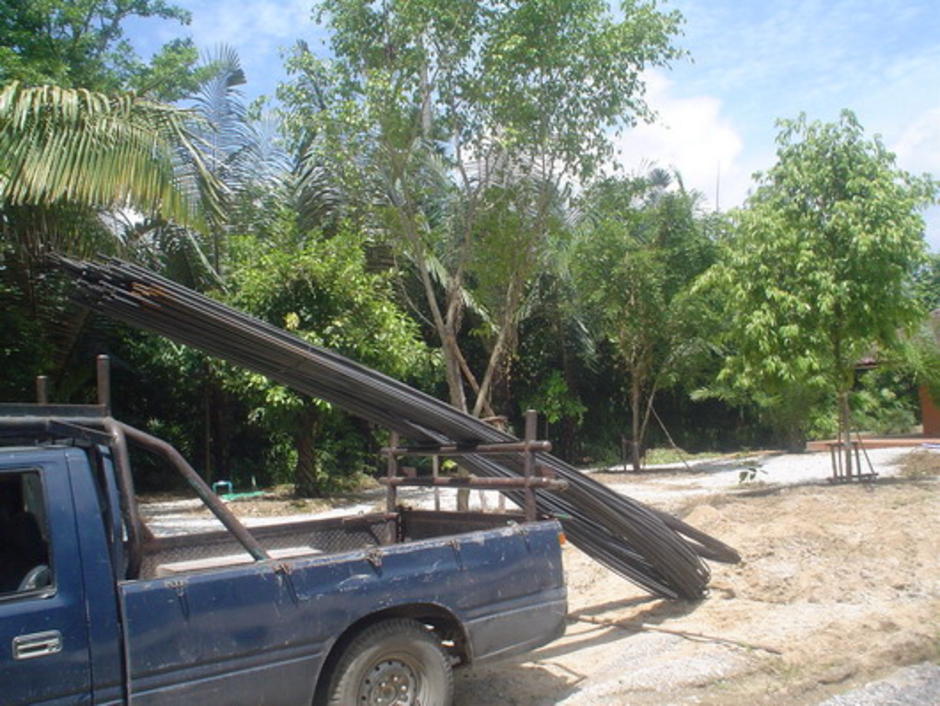

แต่... ประมาณ ๘ โมงเช้า ๆ กว่า ๆ ก็ได้รับรายงานว่า “ช่างมาแล้ว...” ตอนนี้ยังไม่มีใครบอกให้ทำอะไร
งานที่เตรียมไว้ ทั้งของ ทั้งแบบ โดยเฉพาะผู้ควบคุมงานมืออาชีพ ก็คือ ศิษย์พี่ของเราก็ยังมาไม่ถึง งานนี้ เราเองก็ต้องรับหน้าที่ “วิศวกร (เกินและกะ)” อย่างหลีกเลี่ยงไม่ได้

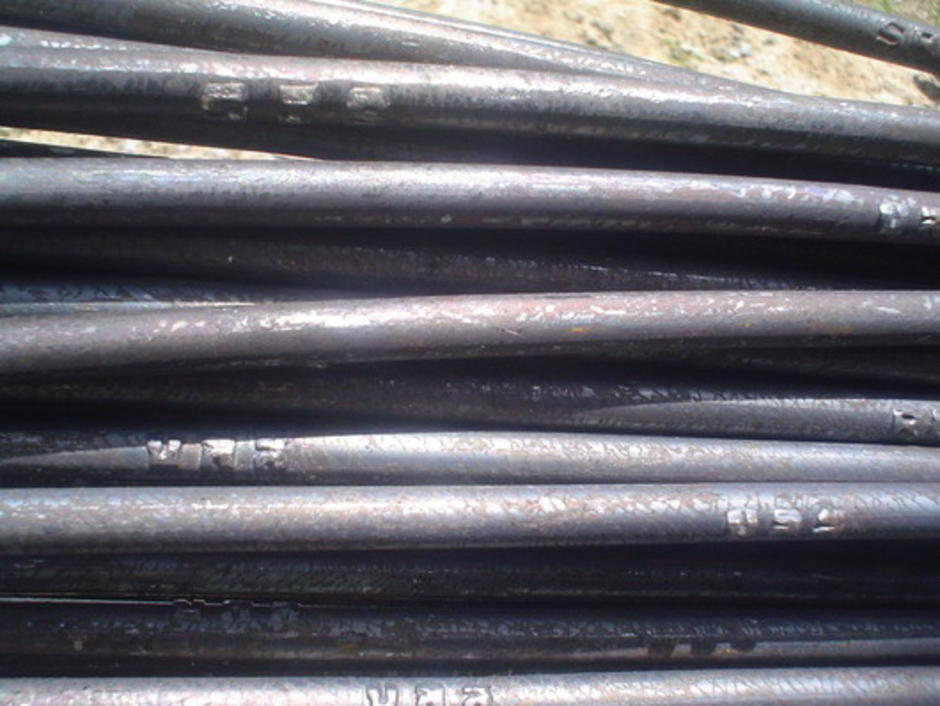

เมื่อไปถึงเห็นคนงานกำลังดัดเหล็กกันอยู่ ความงงก็เข้ามาถึงว่า “เหล็กมาได้อย่างไร มาเมื่อไหร่ แล้วนี่มันคือเหล็กอะไร?”
เราเดินเข้าไปถามคนงาน เขาก็บอกว่า เขามาถึงก็เห็นเหล็กวางอยู่ตรงนี้แล้ว เขาก็เลยยืดเหล็กรอไว้
เราก็งง ๆ เพราะไม่รู้ว่าเหล็กที่เห็นนี้เป็นเหล็กอะไร ขนาดเท่าไหร่
เราเองเคยแต่พิมพ์รายการสั่งเหล็กในกระดาษ ไม่เคยสัมผัสเหล็กจริง ๆ สักที

เอ้า... ยืดก็ยืด ดีกว่าไม่มีอะไรให้ทำ
จากนั้นก็โทรไปหาเจ้าของร้านวัสดุก่อสร้างเพื่อตามเหล็กที่เหลือให้ช่างเขาได้ทำงาน
แต่ก็มิสามารถทำให้เร็วได้ตามอย่างที่ใจคิด เพราะเมื่อวานเป็นวันอาทิตย์ “ร้านปิด” และเขาก็นึกว่าเราจะเริ่มทำงานวันจันทร์เขาก็เลยไม่ได้เตรียมไว้
สักพักหนึ่งเจ้าของร้านเหล็กก็มาถึงบอกว่าจะนำเหล็กมาเปลี่ยนให้
ท่านพระอาจารย์ต้องการเหล็ก “บลส.” แต่เหล็กที่มาส่งไว้ตอนแรกนี่เป็นเหล็ก “มอก.” ให้ช่างงอกลับไว้เหมือนเดิม
เหล็ก บลส. และ เหล็ก มอก. ต่างกันอย่างไร มอก. มาตรฐานอุตสาหกรรมไทยไม่ดีเหรอ...? (หรือว่าไม่ได้มาตรฐาน)

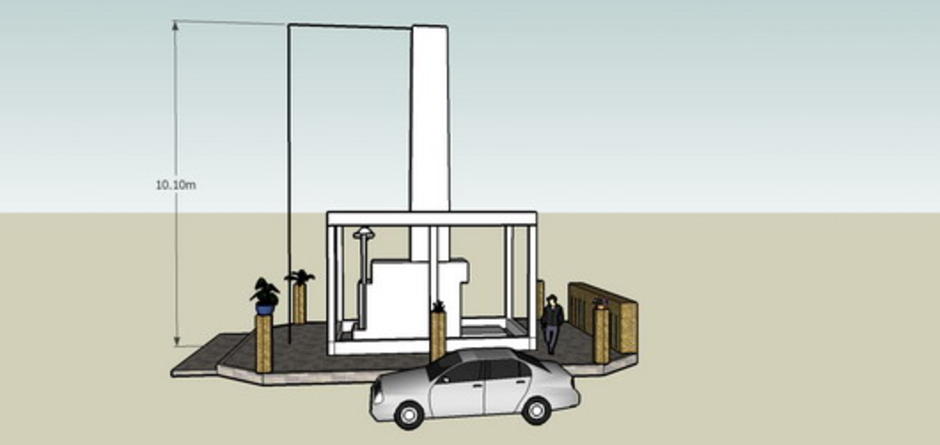

งานนี้ถึงแม้ว่าจะเป็นงานเล็ก คือขนาดแค่ 4 x 6 เมตร แต่เล็ก ๆ นี้ไม่ใช่ธรรมดา เพราะเป็นงานที่ “สูงและหนัก” คือ ความสูงจากพื้นโดยรวมประมาณ 11 เมตร และน้ำหนักโดยรวมประมาณ ๕ ตันที่จะถ่ายลงมาสู่เสาและคาน ดังนั้นงานนี้จึงต้องใช้อะไรอะไร ๆ ที่ได้มาตรฐานอย่างเต็มที่และเผื่อไว้ก่อน

จากนั้นเราเองก็ต้องเดินไปบอกคนงานให้งอเหล็กพับเก็บไว้เหมือนเดิม รอเหล็กใหม่มาเปลี่ยน
แต่รอแล้ว รอเล่า รอ รอ รอ แล้วก็รอ ผ่านไปจนถึงเกือบสิบเอ็ดโมงเช้าเหล็กก็ยังไม่มาคนงานจึงขอกลับบ้านก่อนเดี๋ยวบ่าย ๆ จะมาใหม่
งานภาคสนามวันแรกของเราก็ดำเนินไปอย่างกะท่อนกระแท่น
แต่ครึ่งวันหลังนี้ที่ดูเหมือนกับว่าทุกอย่างจะเริ่มดีขึ้น แต่แล้วกลับดูกะท่อนกะแท่นแถมยังติดลบเสียยิ่งกว่าตอนเช้า เพราะวิศวเกินเด็กใหม่ที่เริ่มทำงานในวันแรก ต้องมาเจอคนงานที่เพิ่งมารับงานก่อสร้างวันแรก
ต่างคนต่างใหม่ ต่างคนต่างวันแรก
แต่... อะไร ๆ ที่มันแรก ๆ นี่กะท่อนกะแท่น แต่ก็สามารถกระแทกจิตได้จนจำฝังใจ...

ข้อมูลเหล็กที่สั่งวันนี้ (๒๔ สิงหาคม ๒๕๕๑)
๑. เหล็ก ๑๖ มิลลิเมตร ปล้องอ้อย จำนวน ๒๓ เส้น
๒. เหล็ก ๔ หุลเต็ม ปล้องอ้อย (๑๒ มิลลิเมตร) จำนวน ๕๔ เส้น
๓. เหล็กรัดปลอก ๒ หุล บลส. จำนวน ๗๕ เส้น
๔. ลวดผูกเหล็ก ๕ มัด
มาติดตามการก่อสร้างครับ ชอบๆครับ
ไม่ทราบว่าเป็นวัดที่ไหน ไม่แน่ใจว่า อุตรดิตถ์ธรรมาราม รึปล่าวครับ
