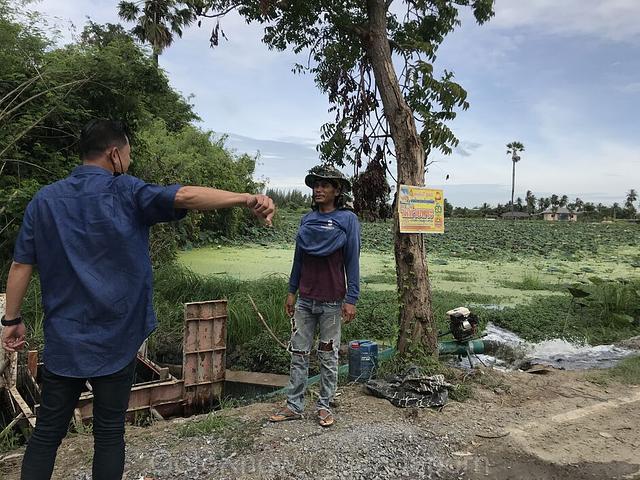

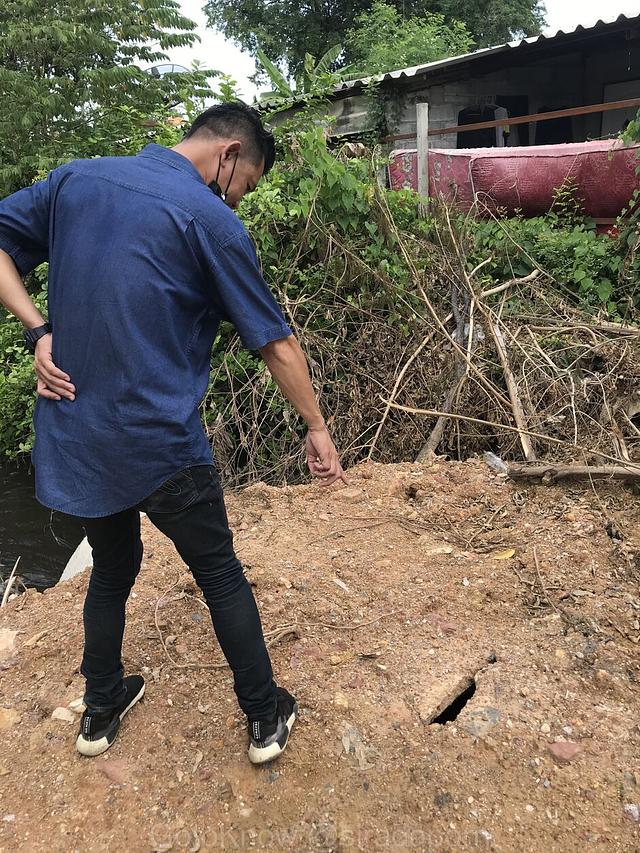

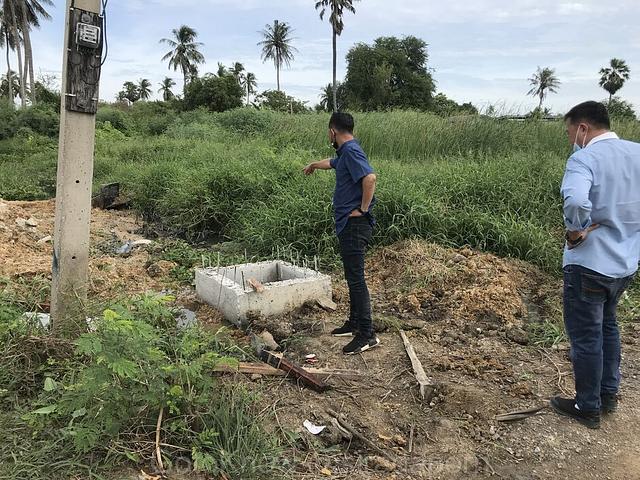

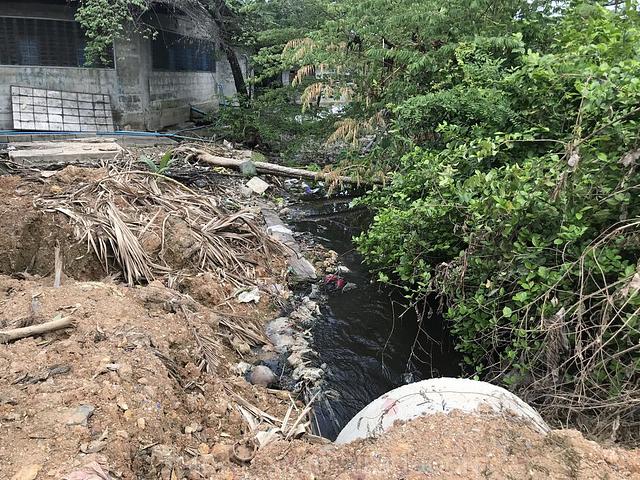

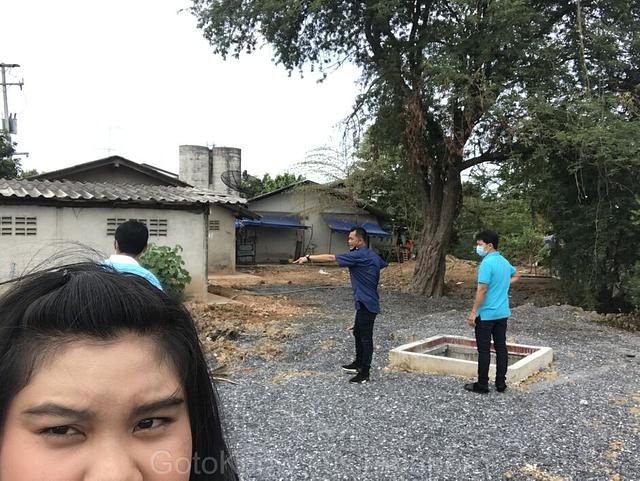

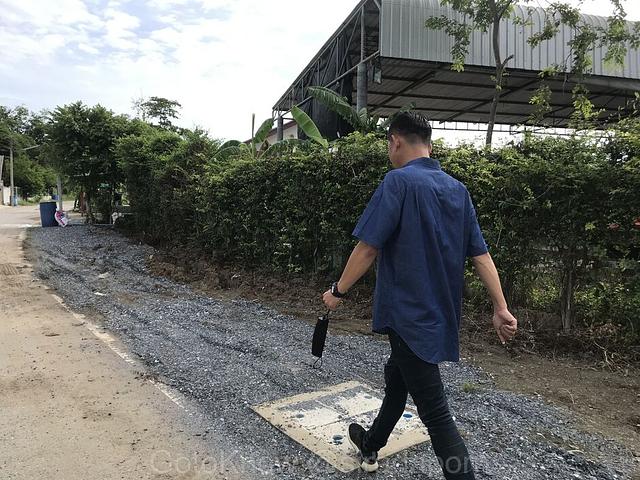

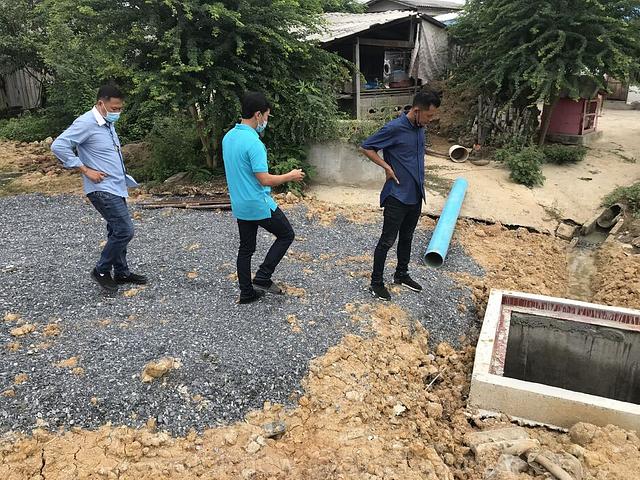

1. วันนี้หัวหน้าผอ.กองช่างรวมตัวกรรมการตรวจรับการวางท่อ ไปดูสถานที่วางท่อ4ที่ ประกอบไปด้วย ผอ.กองช่าง ผอ.สวัสดิการสังคม แลัด และรองปลัดที่เป็นกรรมการตรวจรับ ที่แรก หมู่5 มีความผิดพลาด ที่ มีรถได้เหยียบบนหอนคลุกและเกิดความเสียหาย3จุด 2.ต่อมา ลงพื้นที่ หมู่8ซึ่งไม่มีความคืบหน้าใดๆ กรรมการไม่สามารถเซ็นตรวจรับได้ทำให้อาจจะเกินเวลาที่กำหนดแล้วผู้รับเหมาจะต้องเสียค่าปรับ เป็นรายวัน วันละ 2040 บาท3.ตรวจงานต่อที่หมู่9ความคืบหน้าประมาน85%เหลือฝาบ่อและเจาะบ่อเอาน้ำเสียของแต่ละบ้านลง   เหนือโครงการได้พบว่า มีขยะลอยมากับน้ำมากมาย  ซึ่งมีความเสี่ยงให้การทำให้ท่ออุดตัน  แล้วยังมีอีกหนึ่งท่อที่ไม่ได้เชื่อมกัน ทำให้ต้องเขียนข้อแก้ไขเพื่อให้ผู้รับเหมาแก้ไข4.ตรวจการลงท่อที่หลังเทศบาล มีความผิดพลาดคล้ายๆหมู่5คือมีรอยล้อเหยียบ และให้เพิ่มหินลว และเจาะท่อน้ำ60นิ้วเพิ่ม5.ตอนบ่าย ทำงานQgis และทำงานเขียนโครงสร้างลงกระดาษลิฟชาต
